Đảm bảo an toàn trên công trường đường dây 500kV Lào Cai - Vĩnh Yên mùa mưa bão
Dự án đường dây 500kV Lào Cai - Vĩnh Yên đang đối mặt với nhiều khó khăn do địa hình hiểm trở và Tây Bắc bắt đầu mùa mưa bão.
Những ngày qua, trước diễn biến phức tạp của thời tiết, việc phòng, chống thiên tai và đảm bảo an toàn trên công trường dự án đường dây 500kV Lào Cai - Vĩnh Yên trở nên cấp bách hơn bao giờ hết.
Tại vị trí cột VT140 ở xã Lâm Thượng, tỉnh Lào Cai, anh Lê Văn Du, kỹ sư điều hành dự án cho biết: “Vị trí cột nằm trên đỉnh ngọn đồi, từ chân đồi lên tới vị trí đặt cột dài gần 2km. Chúng tôi chia ca, bám trụ từ sáng sớm đến tối muộn, cố gắng hoàn thiện trước khi bão ập về".

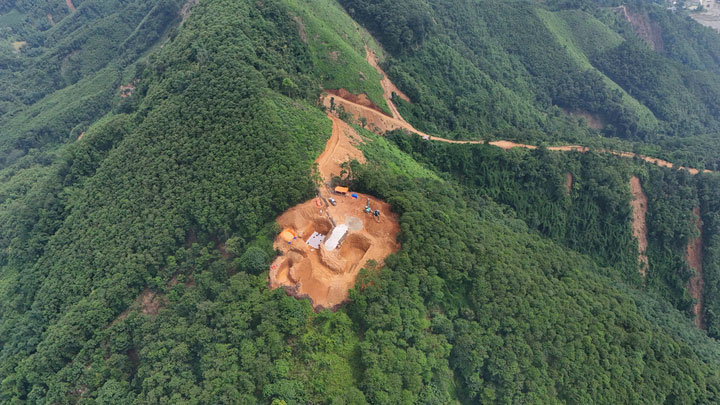

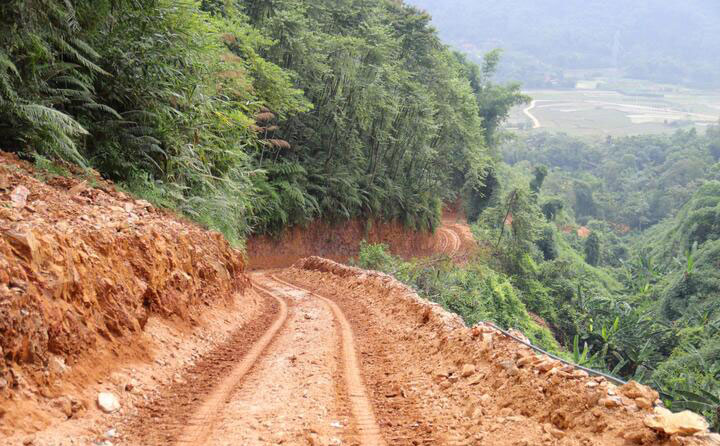

Theo anh Du, đây là một trong những vị trí gian nan nhất của dự án. Quãng đường gần 2km từ chân đồi lên tới đỉnh sau trận mưa lớn hôm trước khiến phương tiện không thể lưu thông.

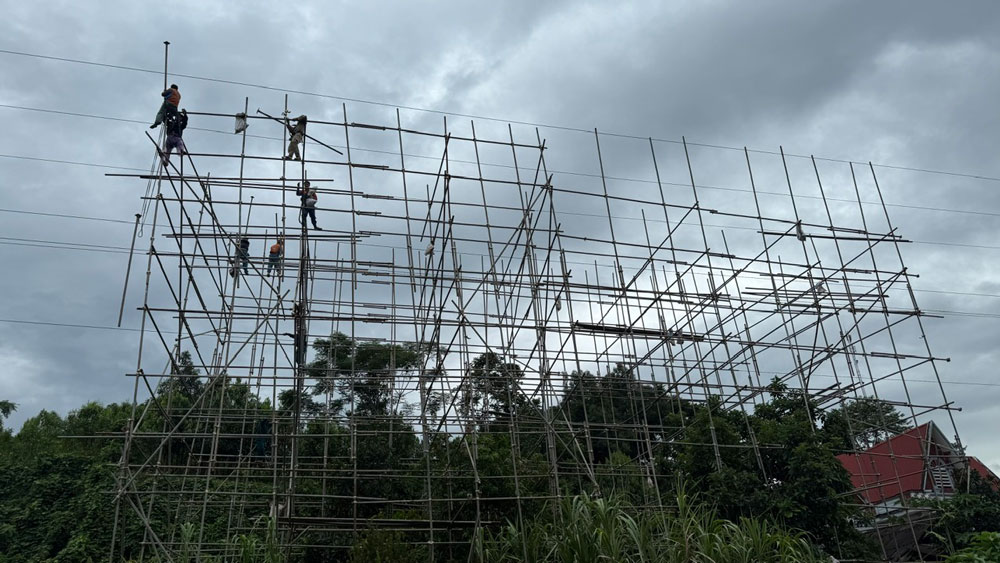

Công nhân, kỹ sư phải đi bộ, mang vác từng mét dây cáp, từng thanh sắt lên được đỉnh đồi để công việc không bị gián đoạn.

Ông Văn Minh Tâm (đơn vị thi công) cũng chia sẻ: Công việc tại đây vô cùng vất vả bởi địa hình phức tạp, đồi núi chằng chịt, độ dốc lớn.
Việc mở đường tiếp cận công trường cũng tiêu tốn không ít thời gian và công sức. Những ống thép dài, nặng không thể vận chuyển nguyên khối, buộc phải chia nhỏ thành nhiều đoạn để dễ vận chuyển.
Ông Tâm bộc bạch, mỗi lần nghe tin dự báo mưa là mọi người đều thấp thỏm, đứng ngồi không yên.
“Chỉ cần mưa một ngày thôi là sau đó phải dừng thi công tới 2-3 ngày vì đường lầy lội, không đảm bảo an toàn. Hoàn thành công trình đúng tiến độ không chỉ là cuộc đua với thời gian, mà còn là cuộc chiến cam go với thời tiết khắc nghiệt”, ông nói.

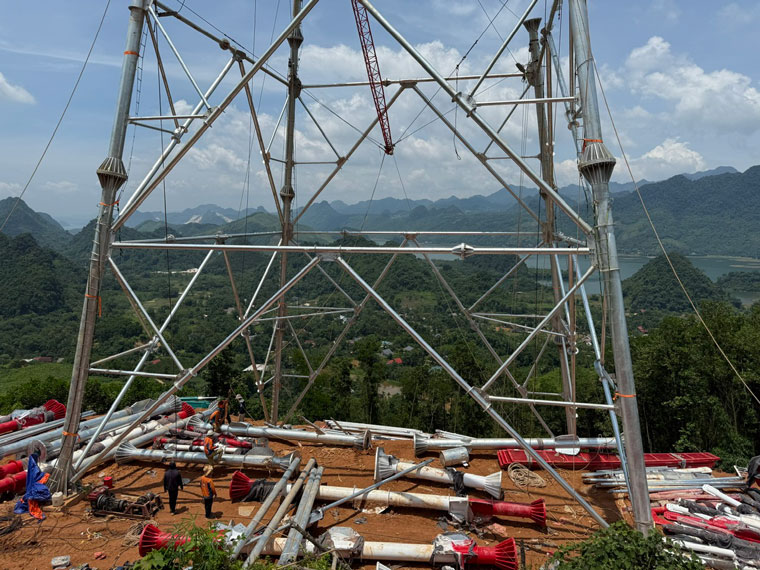

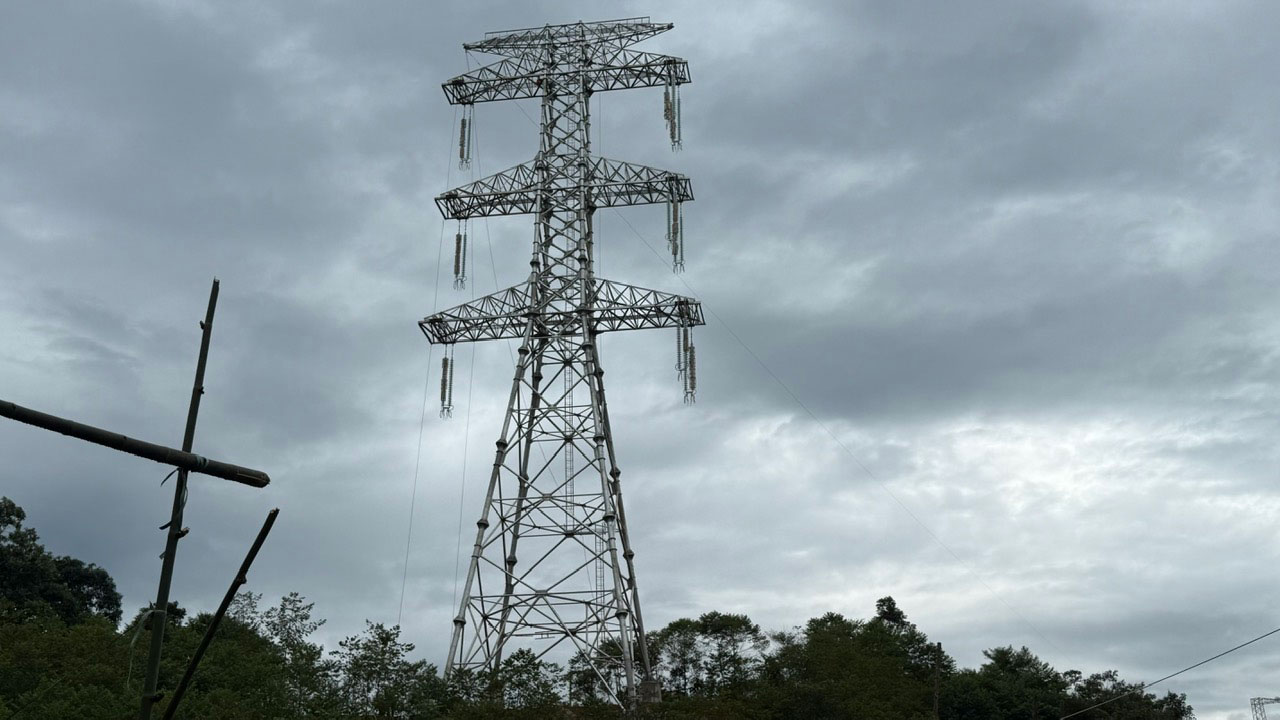

Ngày 22.7, trao đổi với PV Báo Lao Động, ông Đỗ Quang Khải, Phó Giám đốc Ban Quản lý dự án Điện 1, Giám đốc Ban Điều hành dự án cho biết: Đến thời điểm hiện tại, 461/468 vị trí hố móng dự án đường dây 500kV Lào Cai – Vĩnh Yên đã được hoàn thành. Để ứng phó với diễn biến thời tiết và chủ động phòng, chống thiên tai, 100% cán bộ nhân viên ban quản lý cùng nhà thầu được huy động, ứng trực tại công trường theo phương châm “4 tại chỗ”.
Theo ông Đỗ Quang Khải, trong điều kiện dự án đường dây 500kV Lào Cai - Vĩnh Yên thi công trải dài trên địa hình đồi núi hiểm trở, việc bảo đảm an toàn tuyệt đối cho con người và thiết bị là điều đặc biệt quan trọng Ban Quản lý dự án đã chỉ đạo các nhà thầu quán triệt đầy đủ tới công nhân, lực lượng thi công về tinh thần chủ động, tuyệt đối không chủ quan trước bão số 3.


Đồng thời, nhà thầu phải bố trí đầy đủ lán trại, kho bãi, nơi tránh trú cho công nhân ở những vị trí an toàn, thuận tiện di chuyển. Tất cả các thiết bị thi công, các máy móc như máy xúc, máy ủi cũng được chuyển ra khỏi vùng đồi cao. Vật tư, thiết bị tại kho bãi được che đậy cẩn thận và có phương án di dời ra khỏi khu vực có nguy cơ sạt trượt, lũ quét.
“Hiện tại, tranh thủ thời tiết thuận lợi chúng tôi đang tập trung mọi nguồn lực thi công. Các nhà thầu cũng tăng cường nhân lực, phương tiện, tập kết cột, vật tư, thiết bị lên vị trí móng để làm bù nếu bị ảnh hưởng bởi bão”, ông Khải nói và nhấn mạnh - toàn công trường đang quyết tâm giữ vững khí thế thi công, đảm bảo cả an toàn và tiến độ.
